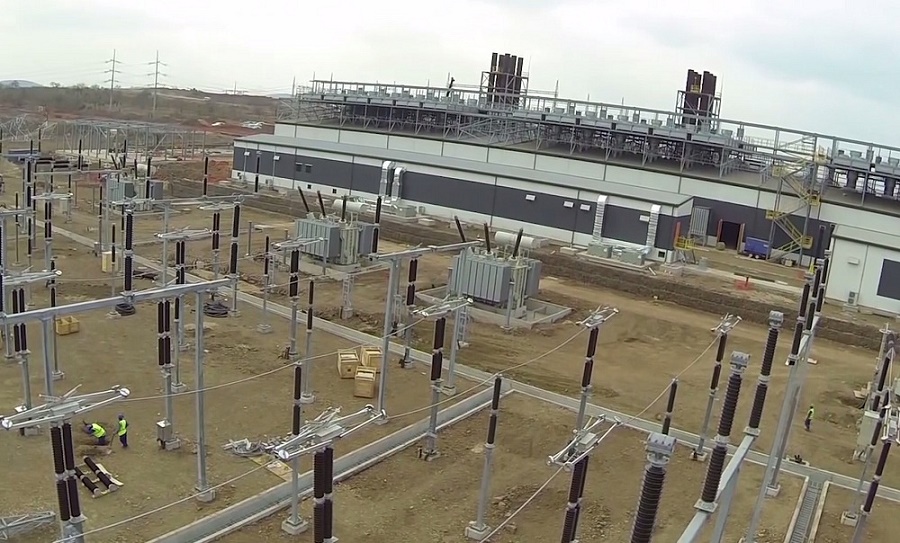

Economia CENTRAL TÉRMICA DE TEMANE: Arranque operacional reagendado para 2026 Por Jornal Notícias Há 4 meses Criado por Jornal Notícias Há 4 meses 1,1K Visualizações Compartilhar 0FacebookTwitterPinterestEmail 1,1K O ARRANQUE operacional do projecto da Central Térmica de Temane (CTT) foi reagendado para Fevereiro de 2026, devido aos atrasos causados pela ocorrência do ciclone Tempestade Tropical Filipo que atingiu o distrito de Inhassoro, na província de Inhambane em Março do ano passado, afectando a obra, concretamente o Cais Temporário, área de desembarque, barcaça e o rebocador utilizados para transportar equipamento. O comissionamento da central, um exercício fulcral para o arranque das operações, está remarcado para o segundo e terceiro trimestres deste ano. A garantia foi dada há dias pelo gestor do projecto CTT, Eucides Dgedge, dando o ponto de situação do empreendimento considerado crucial para a geração de energia. O projecto, com uma capacidade para a produção de 450 Megawatts de electricidade, inclui uma linha de transmissão de energia com uma extensão superior a 500 quilómetros. “O comissionamento deverá iniciar entre o 2º e 3º trimestres de 2025 e a nova data de arranque operacional da planta é o dia 2 de Fevereiro de 2026”, disse o gestor do projecto. A fonte explica que a denominada caldeira 12 que se encontrava na barcaça ficou danificada, sem possibilidade de reparação, destruindo cerca de 50% do Cais Temporário, factor que impossibilitou o transporte das restantes caldeiras, propiciando que a barcaça e o rebocador ficassem encalhados numa área a 20 quilómetros do Cais Temporário. A fonte aponta as razões elencadas como tendo resultado em atrasos na obra e consequentemente no adiamento do comissionamento que estava previsto para ano passado. Lembrou que o empreendimento também sofreu inundações devido às fortes chuvas que assolaram Inhassoro. Como consequência do reajuste das datas, tanto do comissionamento, como do arranque da operação propriamente dita, a situação impacta negativamente o início da operação dos outros dois projectos que estão ligados a Central Térmica de Temane, nomeadamente a linha de transmissão de energia com uma extensão de mais de 500 quilómetros, denominado TTP (Temane Transmission Project) e o PSA (Acordo de Partilha de Produção). (AIM) Legenda: O comissionamento deverá iniciar entre Você pode gostar também Emirados Árabes entram no negócio de gás do Rovuma PCA do IGEPE: “Online” do “Notícias” é na hora CHIBUTO: Produtores de castanha encaixam mais de 76 milhões PR abre feira internacional de comércio no Zimbabwe CENTRAL TÉRMICA DE TEMANEECONOMIA Compartilhar 0 FacebookTwitterPinterestEmail Artigo anterior MANIFESTAÇÕES: Focos de perturbação da ordem e violência Próxima artigo Chefe do Estado exonera mais dois ministros Artigos que também podes gostar Manuel Soares PCA interino do Moza Banco Há 18 horas CTA nega candidatura de Álvaro Massingue Há 22 horas Economia cresce um por cento no primeiro trimestre Há 22 horas Lançada primeira pedra das obras de extensão do terminal de contentores Há 22 horas Aprovada proposta do plano e orçamento para este ano Há 1 dia Juízes falam de desacato na CTA Há 2 dias
